Najdłuższy tunel w Polsce prawie gotowy. Zobacz zdjęcia
Prace konstrukcyjne w tunelu TS-26 na odcinku pomiędzy Bolkowem a Kamienną Górą dobiegły końca. To najdłuższy pozamiejski tunel w Polsce, element budowanej drogi S3, która biegnie od Legnicy do granicy Czech. GDDKiA planuje, że tunelem przejedziemy w ciągu niespełna roku. Zobaczmy, jak teraz wygląda konstrukcja.

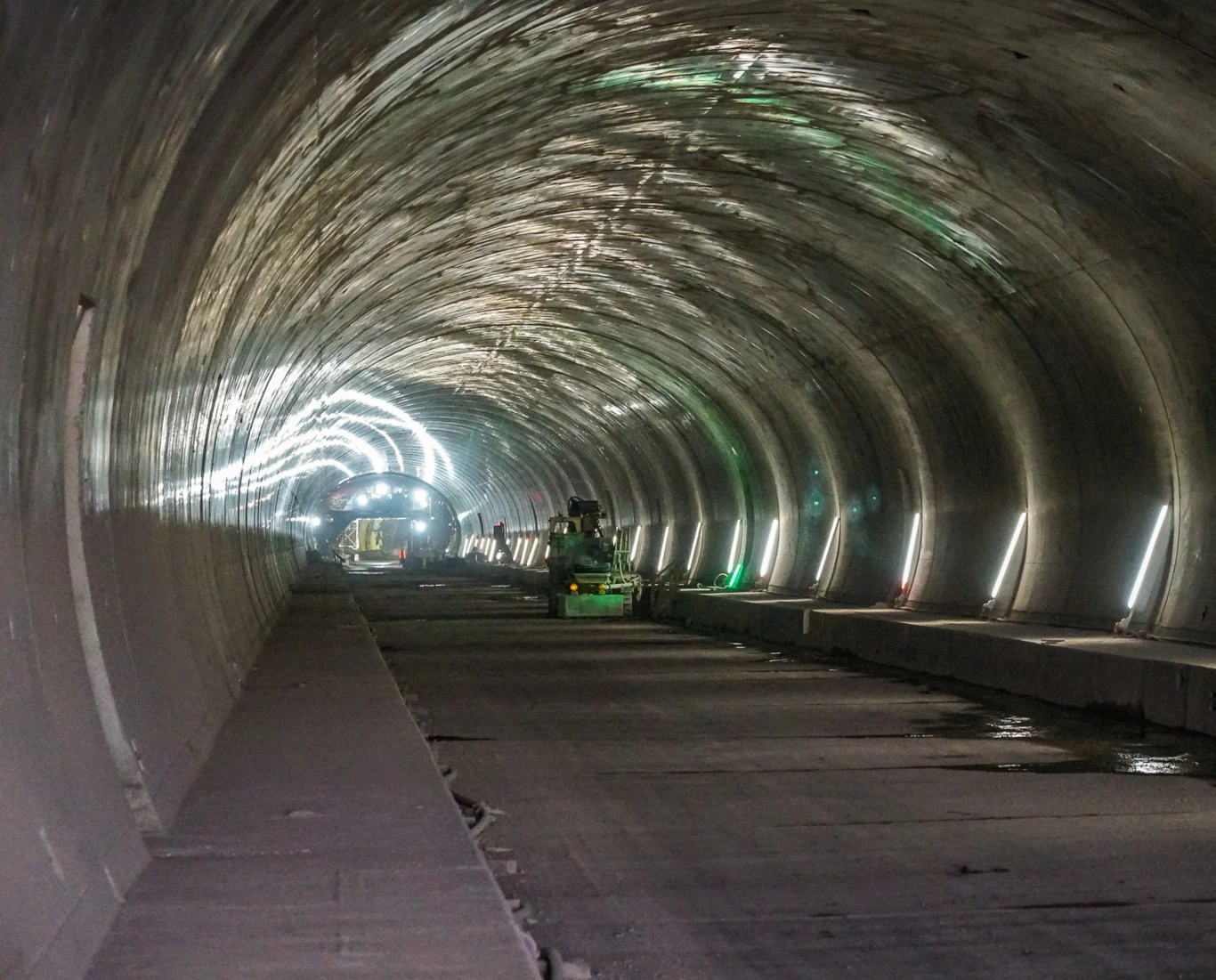

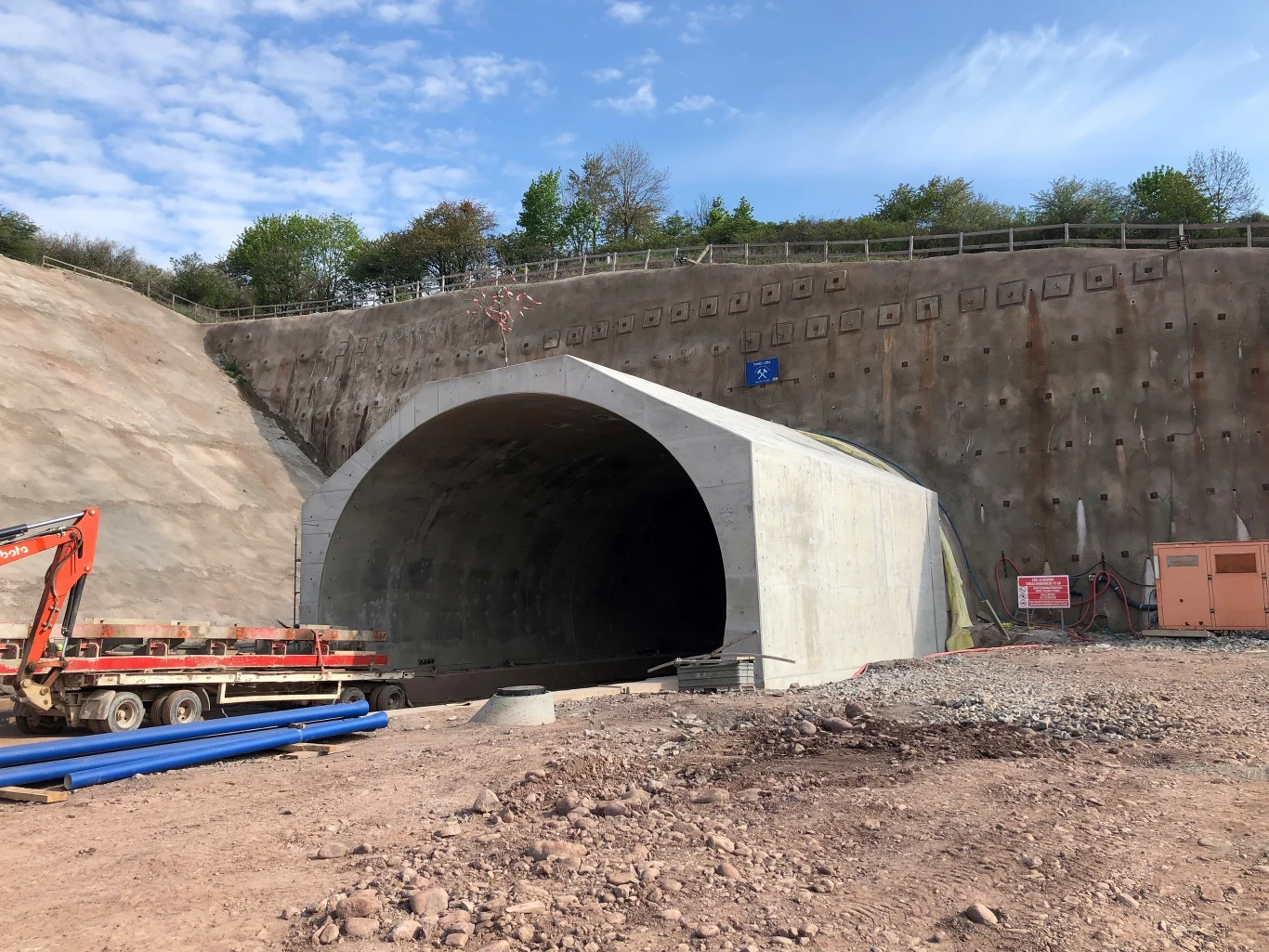

Zakończenie prac konstrukcyjnych nie oznacza jeszcze końca inwestycji. GDDKiA ocenia zaawansowanie robót na 77 procent, a koniec planowany jest na I połowę 2024 roku. Teraz trwają prace związane z wyposażaniem tunelu w urządzenia i systemy bezpieczeństwa oraz wykonaniem jezdni.
Najdłuższy pozamiejski tunel. Te liczby robią wrażenie

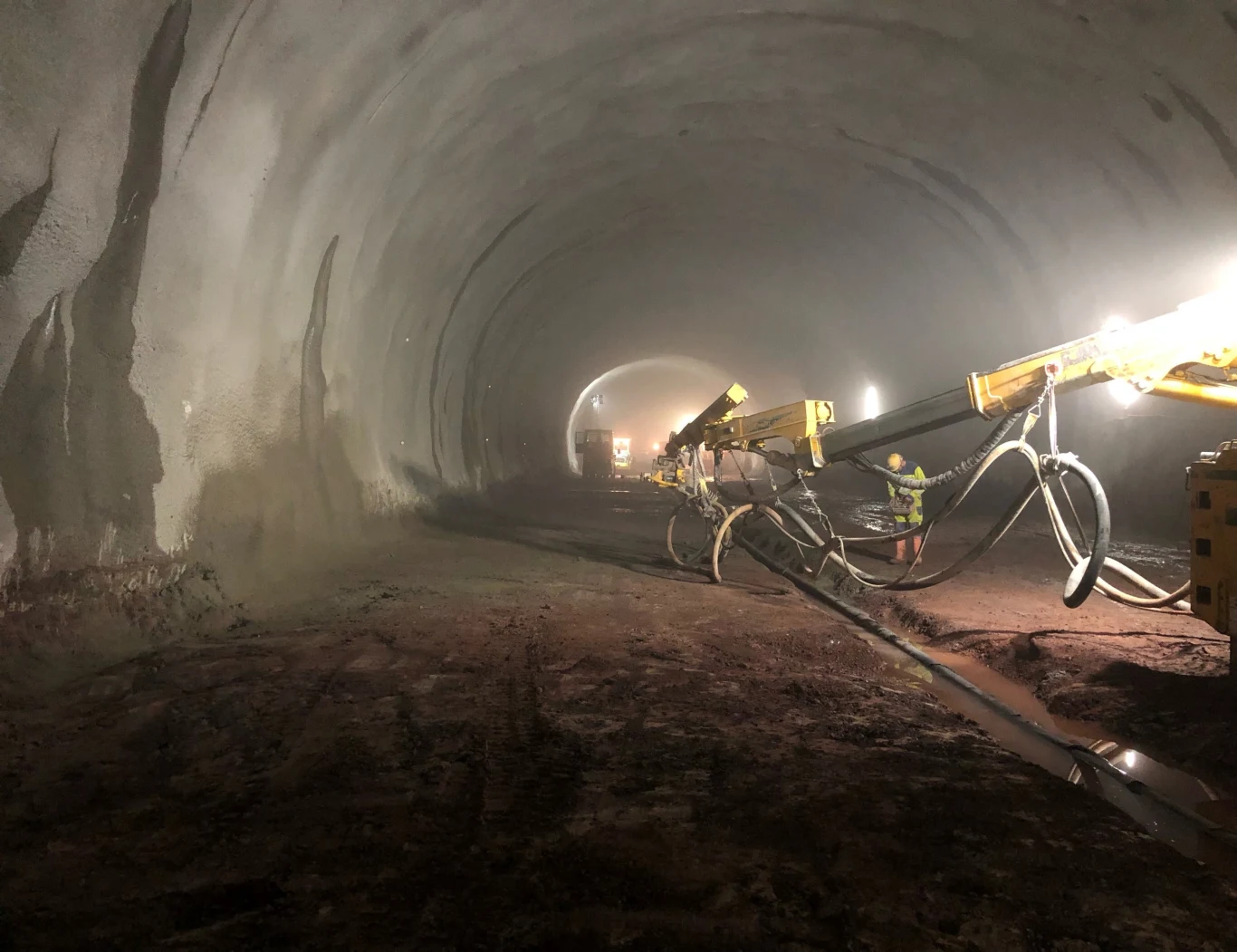

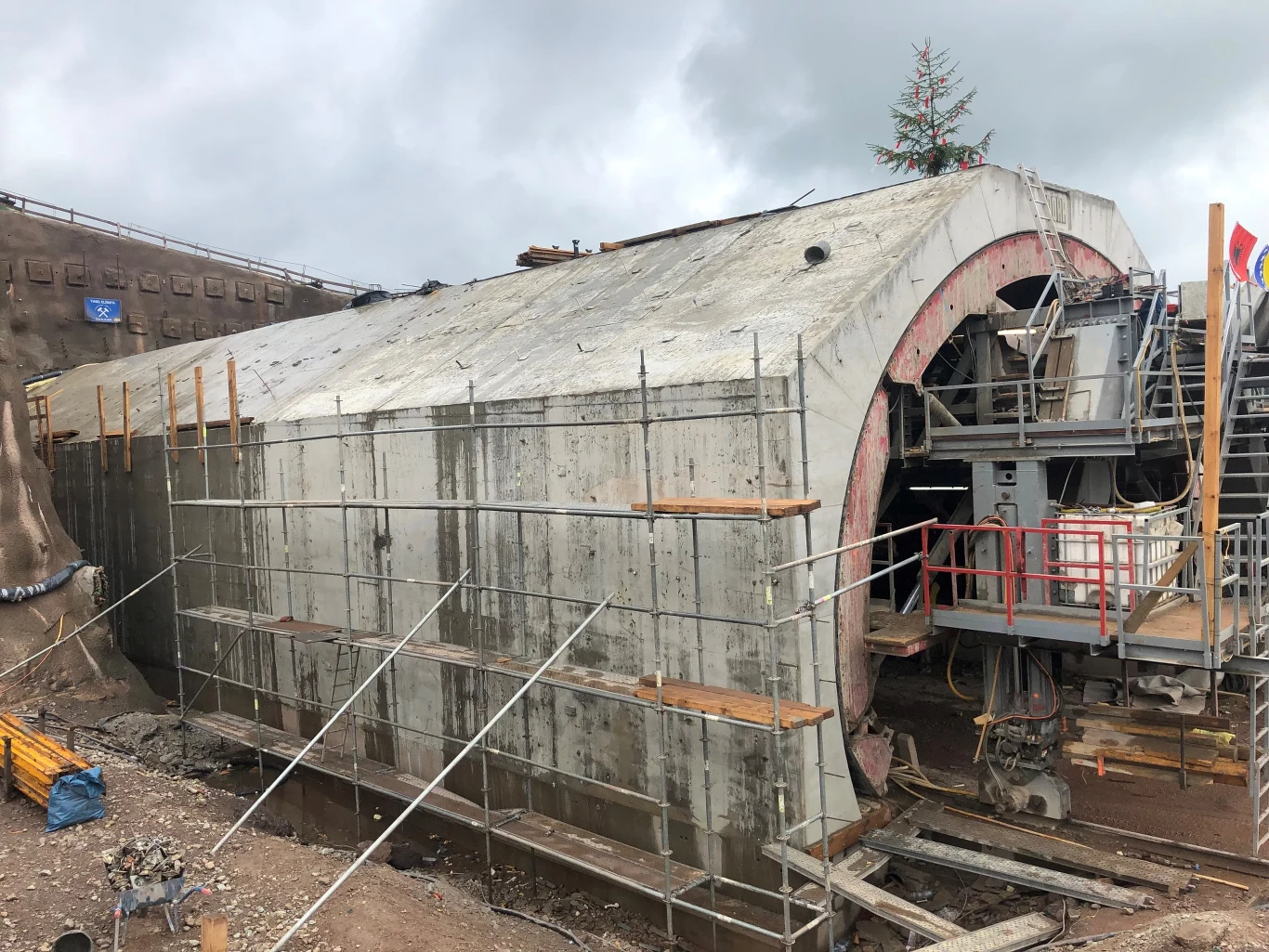

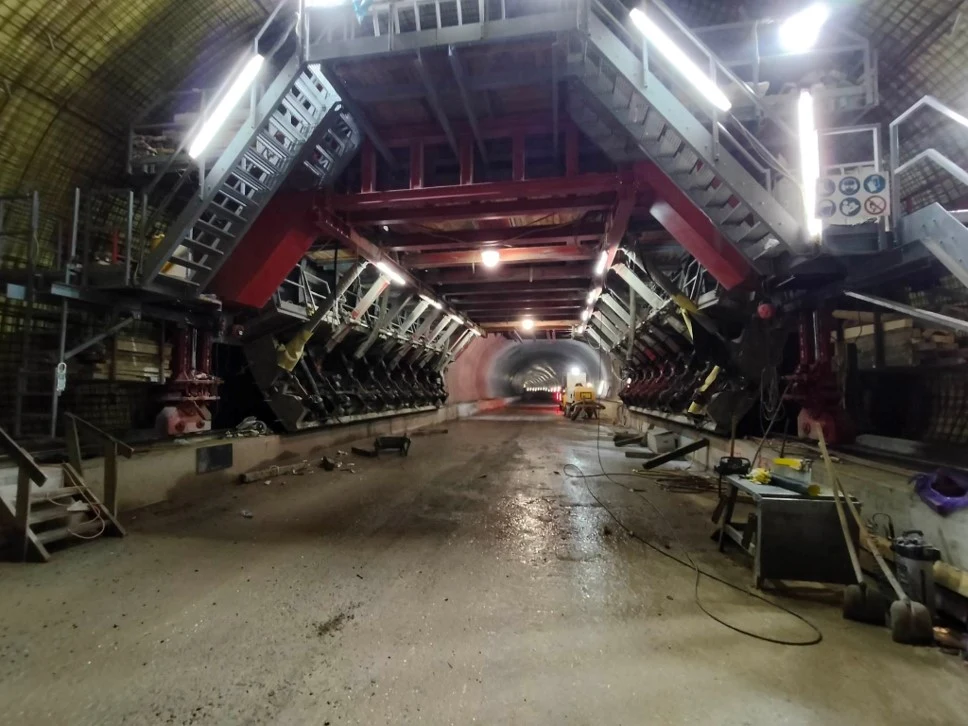

Prace budowlane rozpoczęły się na początku grudnia 2020 roku i były podzielone na dwie fazy. Obejmowały one m.in. wydrążenie urobku, wykonanie obudowy wstępnej, a następnie obudowy ostatecznej. W części tunelu, gdzie prowadzono prace metodą odkrywkową (Cut&Cover) wykonano segmenty o długości 165,6 metra.


Łącznie zużyto 385 ton materiałów wybuchowych oraz wykonano 369 segmentów o długości 12,5 metra. Wartość ta zmienia się w zależności od rzeczywistej geometrii wyrobiska. Z uwagi na geometrię tunelu, łuki pionowe i poziome, konieczne było wykonanie na odcinkach krańcowych tunelu krótszych segmentów.

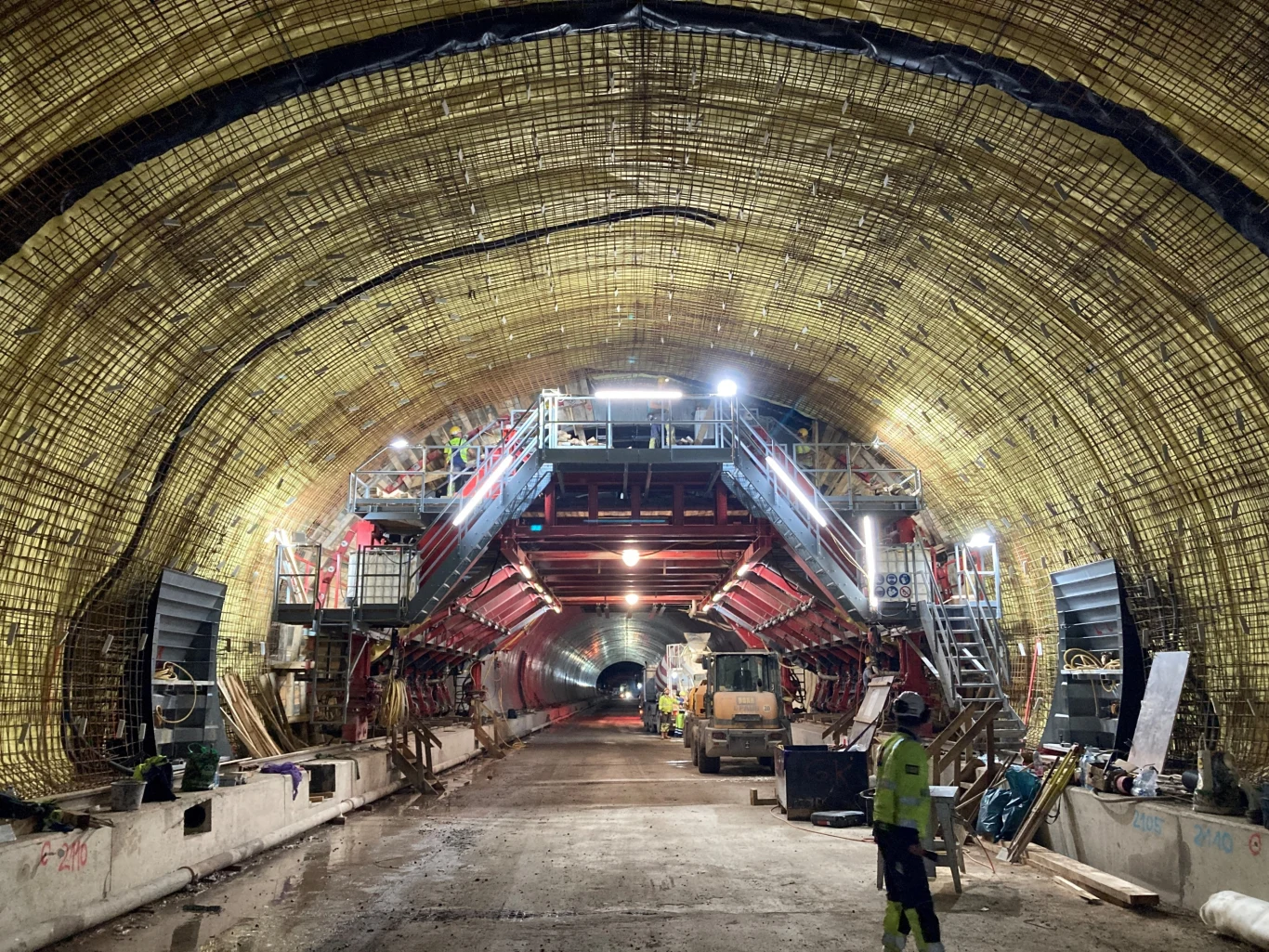

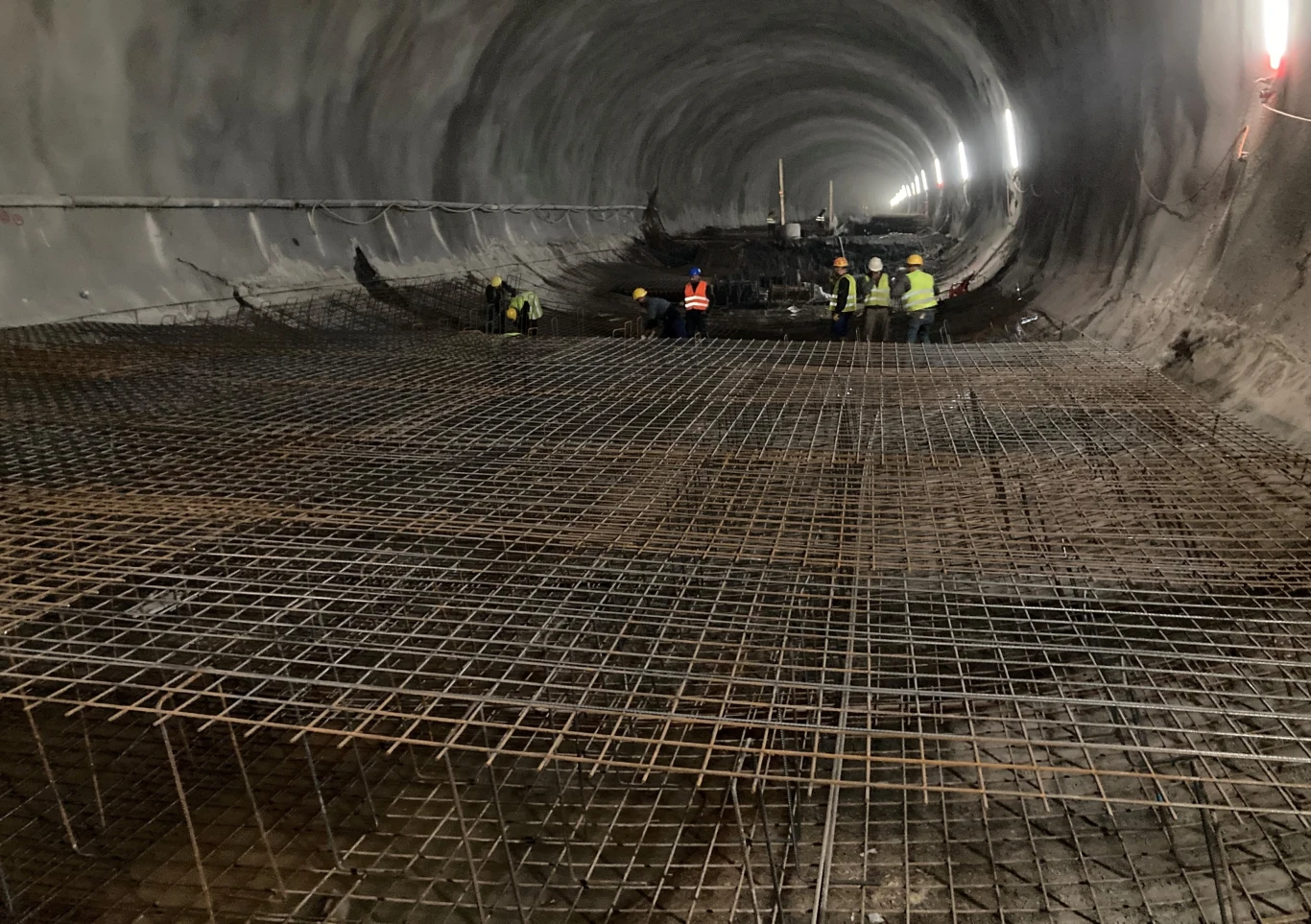

W każdej z naw przewidziano po 23 segmenty z niszami utrzymaniowymi, które umożliwią konserwację tunelu oraz po 10 segmentów z niszami alarmowymi i przeciwpożarowymi. W siedmiu segmentach znajdują się przejścia dla pieszych pomiędzy nawami, a w połowie zlokalizowany jest przejazd awaryjny dla pojazdów służb ratunkowych.

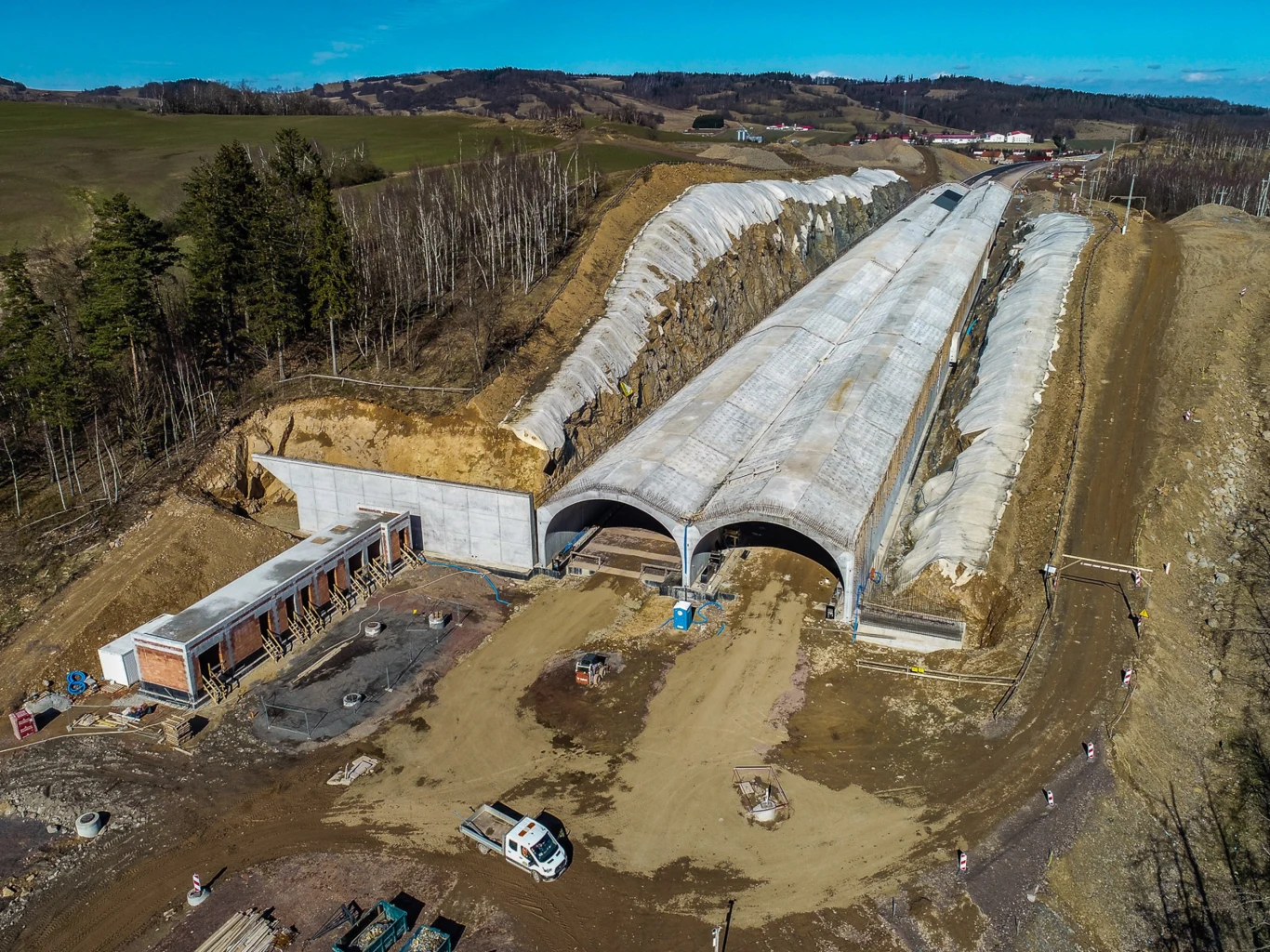

Podczas prac zużyto 101 244 metrów sześciennych betonu i wykorzystano 4 310 ton stali zbrojeniowej. Dłuższy tunel ma 2,3 kilometra i należy do drogi ekspresowej S3 od Bolkowa do Lubawki, której wartość to prawie 2,5 miliarda złotych. Jednocześnie z wykańczaniem tunelu prowadzone są prace na ciągu głównym ekspresówki oraz w krótszym, około 320-metrowym tunelu TS-32.
